“封锁点已下达,请抓紧上道路”,3月14日零点40分,在京广线承安铺站至平南站蜿蜒64公里的营业线上,人声鼎沸、机械轰鸣,由中铁五局电务公司承建的京广自闭改造工程项目1200余名施工铁军吹响攻坚克难的冲锋号。

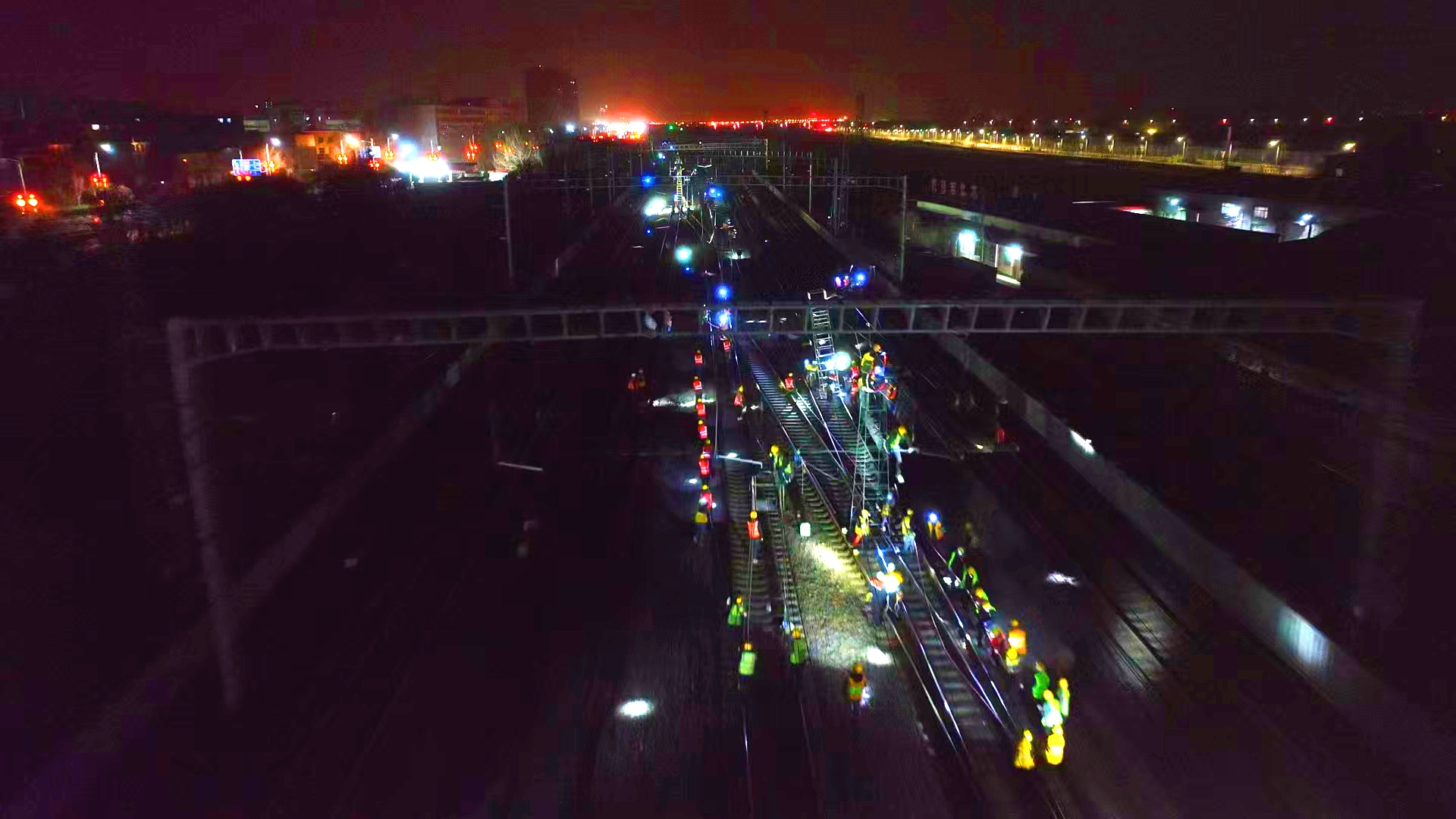

(企业供图,央广网发)

京广普速铁路线是我国铁路运输南北大动脉,行车密度大,列车间隔时间短,垂直天窗作业时间有限。本次封锁施工为北京局近年来规模最大、级别最高、涉及最广的一次施工,也是中铁五局电务公司在京广线申请的唯一一次二次施工,涉及6个车站、3个变电所,共有14个作业面同步作业,施工规模、参建人数、安全风险均达创历史新高。

“本次封锁施工,时间紧、任务重,就像是为京广线做内科手术,各专业交叉作业频繁,现场照明条件差、环境复杂,施工进度、安全质量要求非常严格,不能有任何纰漏,我们必须在有效施工时间内一次完成。”中铁五局电务公司京广自闭改造工程项目经理马国灵说。

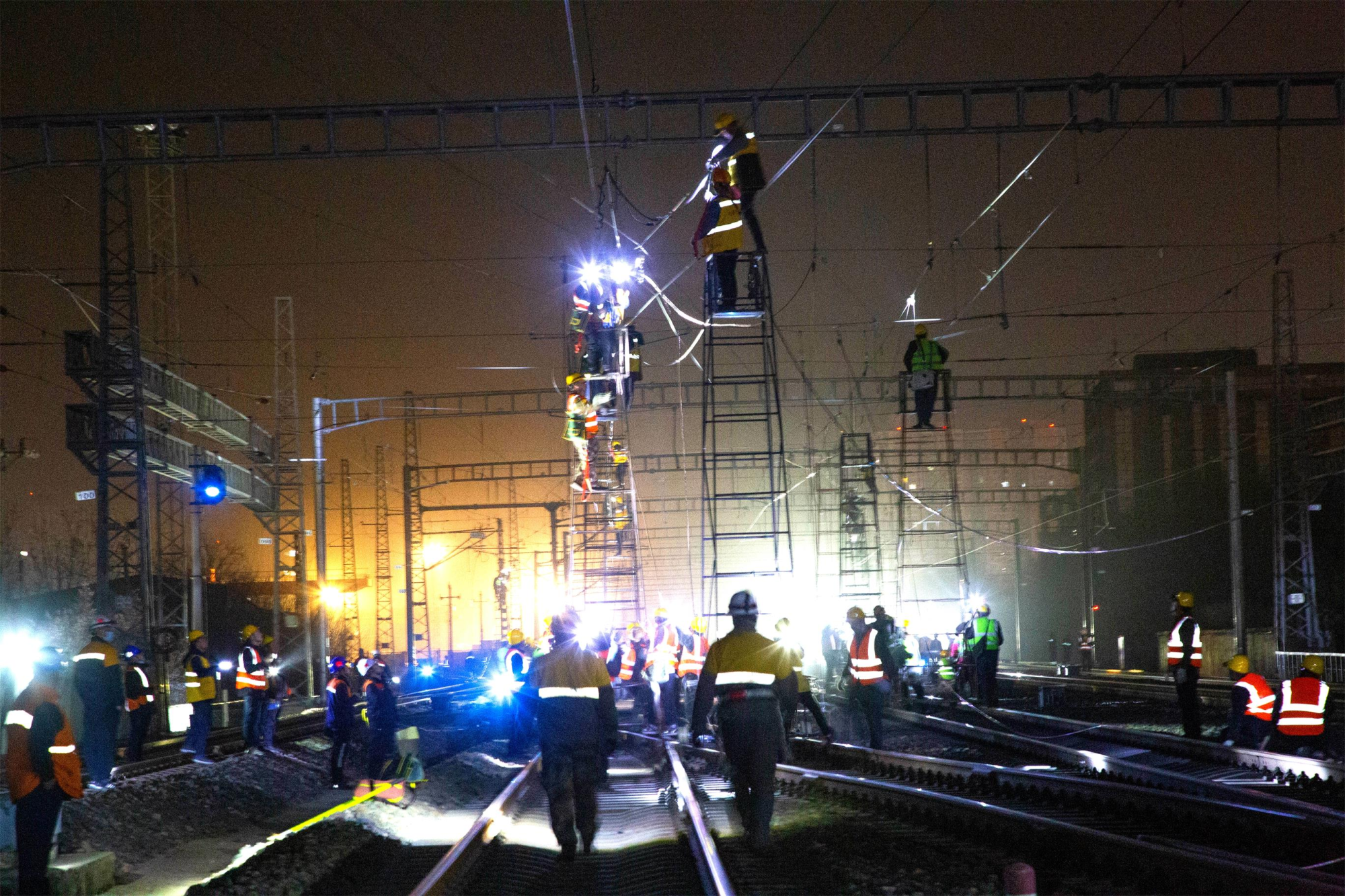

(企业供图,央广网发)

为确保封锁施工任务安全、优质、高效、正点完成,该公司党委书记、执行董事邓波深入现场,亲自督战。项目部超前谋划,召开专题预备会议,对施工计划、施工流程、应急方案进行宣贯,要求现场施工负责人、作业队队长、技术负责人、盯控人员进行现场踏勘,提前8天组织作业队伍在各段练兵场针对施工方案开展技术练兵。同时,积极与北京局相关单位沟通,协调解决外部存在地问题,为封锁施工营造良好地外部条件。

施工命令下达后,现场指挥一声号令,待命作业的众人立即就位,按照程序快速行动。起梯车、挂更换承力索、卡设分段绝缘器、更换支柱、调整线岔等系列工作紧张有序地进行着,现场灯火通明,机械声、呐喊声此起彼伏,号子声声声贯耳。6个工点的1200余名参战人员严格按照施工前期交底方案及路局施工的要求施工,执行标准化建设,恪守安全、质量保障措施,确保施工一处,达标一处。

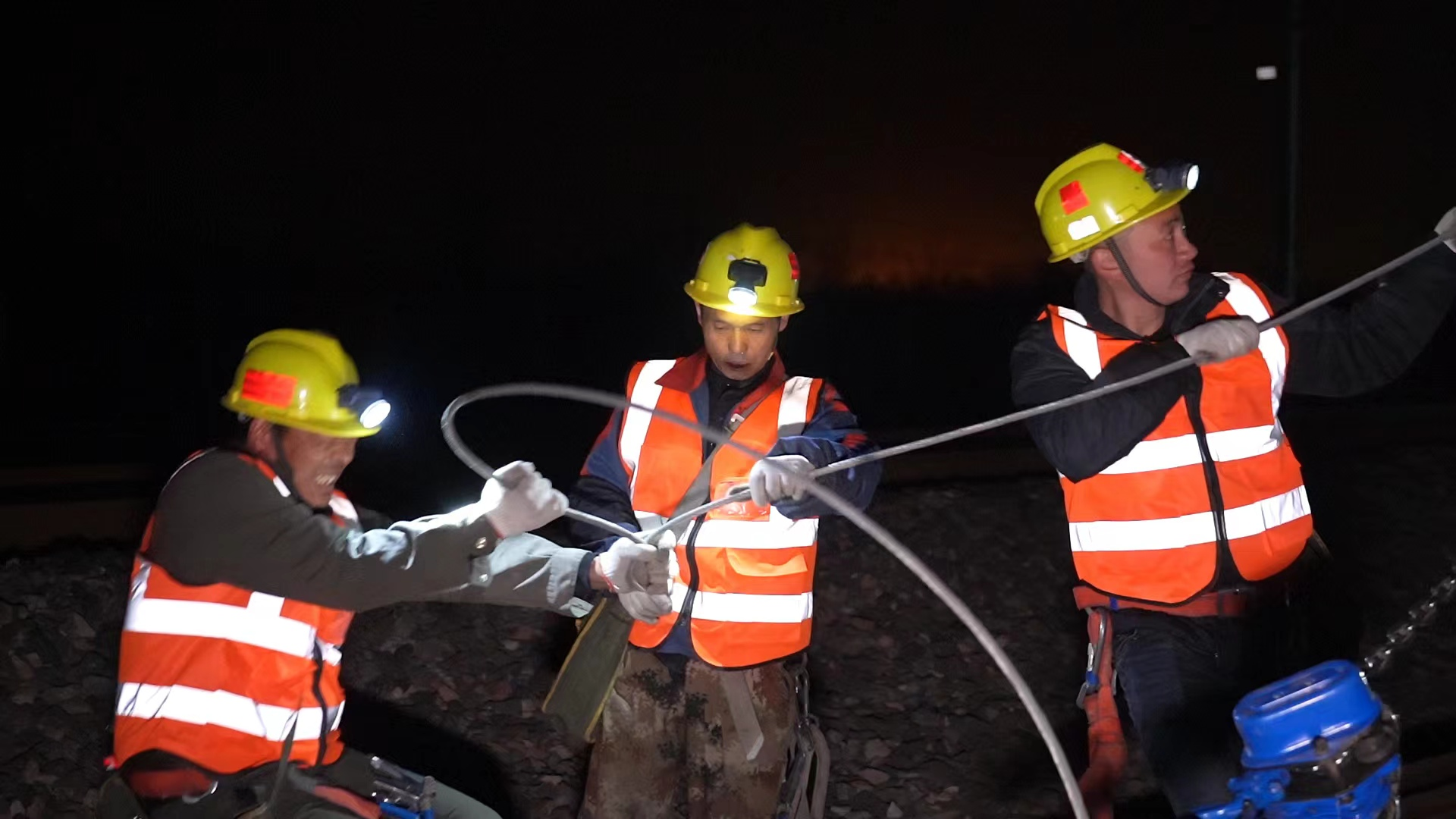

(企业供图,央广网发)

夜间封锁,安全工作是重中之重。“施工过程中,我们坚持网格化管理,严格落实分片包保责任制,在重要工点跟班作业,领导班子‘一对一’安全包保,形成了干部现场带班、各业务部门联防联控的360度安全盯控网络,切实做到安全监控全覆盖,有效保障了封锁施工安全可控。”项目部党支部书记韦堂海说。

凌晨3:00,经过140分钟紧张有序施工,项目部共更换供电线10根(970m),拆除供电线2根,更换承力索和接触线各11个锚段(3910m),卡设分段绝缘16台,接触网调整83跨,倒换电连接39处,线岔调整53处,导线下锚处补偿各11处,圆满完成本次Ⅱ级封锁施工任务。

(企业供图,央广网发)

据悉,京广铁路是全国最繁忙的铁路干线之一,对牵引供电系统和电气化设备的施工精度具有很高的要求。本次Ⅱ级封锁施工任务圆满完成,有效提高列车控制设备的稳定性,降低设备隐患风险,将大大提高京广铁路线的运营水平和运输效率,对促进京津冀地区经济快速发展提供了坚实保障。( 蒋莉萍 张玉梅 何双麟)
